寧慈線“心臟”起搏!龍山車輛段110kV主變電所一次送電成功

時間:2026年05月29日????作者:文/林婕 李沛芮 圖/林婕????點擊量:

  (寧波訊)5月28日20時25分,隨著調度命令正式下達,主變壓器平穩啟動、運行正常,監控屏幕各項參數全部達標,寧波至慈溪市域(郊)鐵路龍山車輛段110kV龍道牽引主變電所一次性送電成功。

  該主變電所是寧慈市域鐵路全線供電系統的核心樞紐,堪稱線路運行的“動力心臟”,承擔著全線列車運行的供電保障重任。項目核心供電設備包含兩臺總?cè)萘?.85萬kVA的主變壓器及配套的GIS設備,設備體量龐大、技術標準嚴苛,對安裝精度、施工工藝、調試標準均有著極高要求。

  本次施工周期緊、任務重,受場地界面交付滯后影響,有效施工時間大幅壓縮,加之機電、通信、信號等多專業交叉作業、工序銜接緊密、系統接口復雜,施工組織難度大。

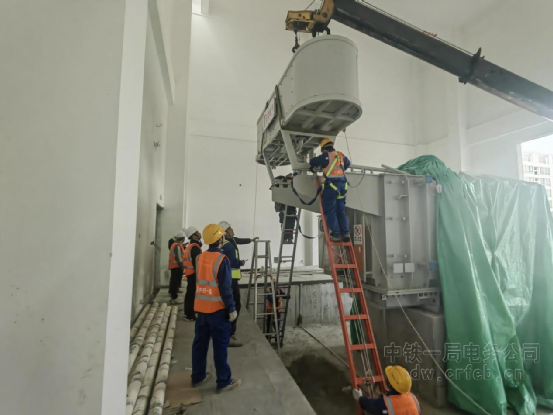

  為確保工期,項目部進場便開啟了“加速度”。在設備進場階段,通過優化大型設備進場及吊裝運輸方案,細化場內作業路徑規劃,在有限施工空間內完成大型設備精準就位,為后續系統調試贏得了寶貴時間。在施工推進中,項目部優化管理模式,建立起“日調度、周例會、專項協調會”三級聯動機制,將繁雜的工程任務逐項分解,細化到天、落實到人。同時,大膽打破傳統串聯施工模式,創新采用“平行作業+錯峰施工”雙軌并行的推進方式,充分利用室內外作業時間差,科學調配人力、物力資源,實現工序無縫銜接,有效破解工期緊張難題,掌握了施工主動權。

  施工全過程中,項目部將“嚴謹”二字刻進了每一處細節,聯合建設、運營、監理、設計及設備廠家成立專項工作小組,嚴格落實新“三檢”質量管理要求。送電前,對主變本體、冷卻系統、二次回路等進行拉網式排查,重點針對絕緣耐壓試驗、局放試驗及差動保護校驗等核心環節,反復核對施工圖紙與設備參數,逐項核對回路,確保邏輯關系萬無一失。全體參建人員攻堅克難,克服系統結構復雜、連續降雨、高溫酷暑等多重考驗,在保證安全質量的前提下高效推進工程建設。

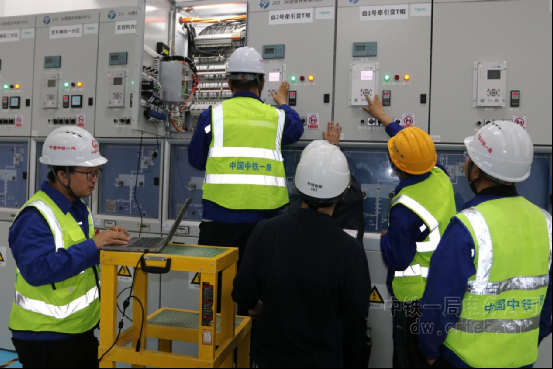

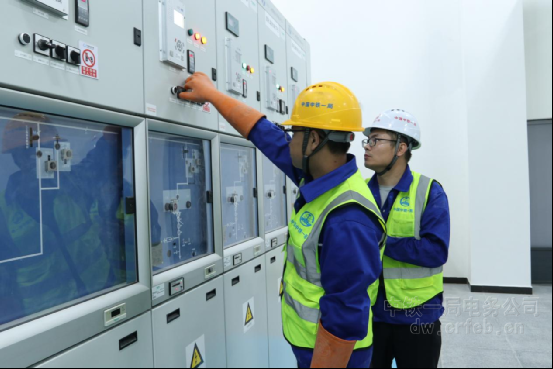

  送電當晚,現場作業人員各司其職、緊密配合,從空載沖擊到帶負荷測試,從參數監測到設備巡視,每一個步驟均嚴格按照既定方案分步執行。經監測,設備各項指標均處于最佳狀態,最終實現了“零缺陷、零隱患、零遺留”的一次送電成功目標。

  此次龍山車輛段110kV牽引主所的成功送電,標志著寧慈線全線供電網絡的關鍵節點成功打通,為后續接觸網熱滑及動車調試提供了穩定可靠的電力保障,也為寧慈市域鐵路按期開通運營奠定了堅實基礎。
