公司完成西安東站最大變電樞紐——330kV變電站試驗檢測
(西安訊)近日,經過近一個月的緊張施工與調試,公司順利完成西安東站最大變電樞紐——330kV(千伏)牽引變電站全項試驗檢測工作,標志著該變電所正式具備向高鐵正線送電的條件。
330kV牽引變電所作為西安東站樞紐牽引供電的唯一一級電源點與核心供電設施,承擔著將電網330kV高壓電轉換為鐵路專用27.5kV電壓的關鍵職能,是保障高鐵安全穩定運行的“電力心臟”。

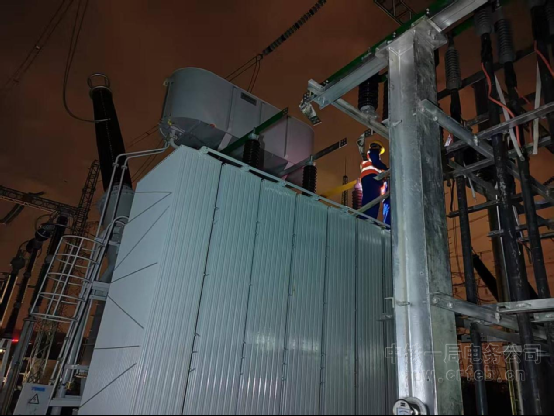

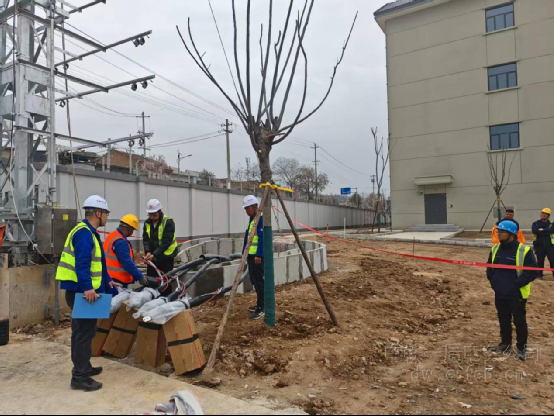

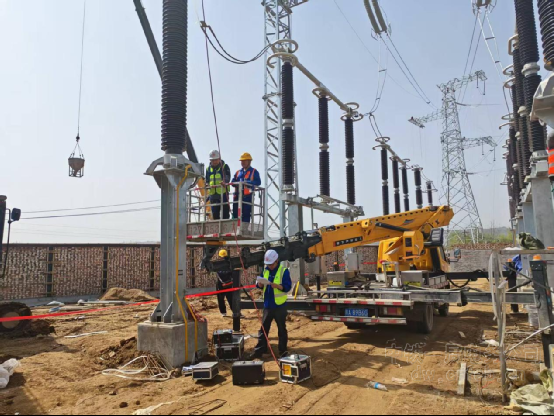

此次試驗檢測涉及330kV側4臺50MVA變壓器、6臺SF?斷路器、6臺電流互感器、6臺電壓互感器、12臺隔離開關及避雷器,27.5kV戶內26面開關柜、11路饋出回路,以及45面繼保控制屏柜等核心設備,涵蓋設備耐壓試驗、特性試驗、繼電保護調試及系統聯調等多項核心環節。

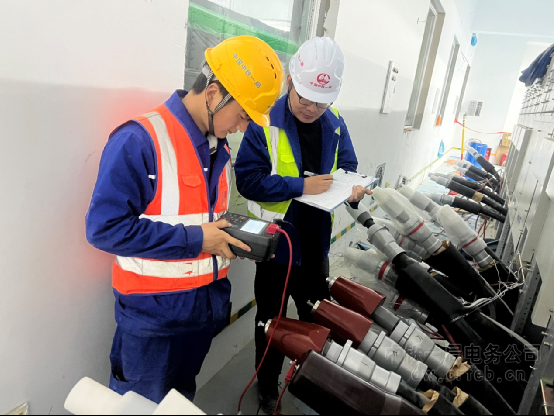

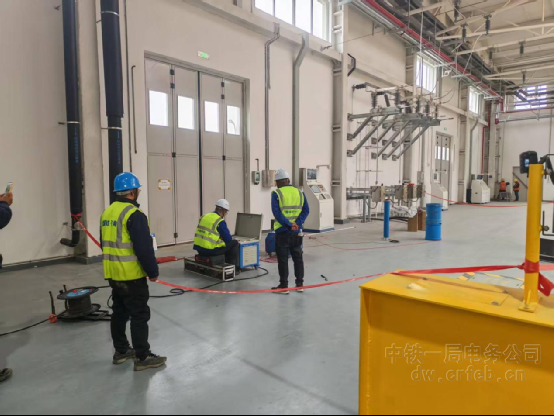

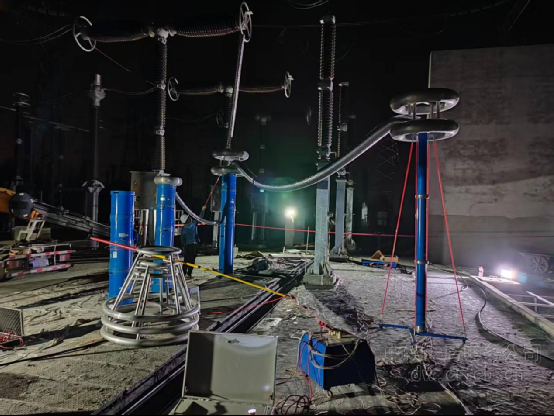

“此次試驗,內容涵蓋設備耐壓試驗、特性試驗等多個項目,試驗覆蓋范圍廣、技術實施難度大,現場操作時,試驗電壓最高可達408kV,安全管控風險大。同時,繼電保護包括主變主保護及后備保護、進線及母線保護、饋線保護以及其他輔助保護,調試的核心要逐一通過點對點,輸入模擬信號,驗證保護體系的準確性、邏輯性、可靠性,開關設備動作的響應時間從幾十毫秒到最短幾毫秒,試驗內容檢測標準嚴苛、精度要求極高,對公司專業檢測技術水平、設備運維能力及現場施工管理水平均提出了全方位的高要求。”項目試驗檢測負責人邵文濤介紹說。
面對各項挑戰,項目團隊提前謀劃、精心部署,針對高電壓等級試驗的特殊性,編制專項試驗方案,嚴格落實技術交底、崗前培訓、現場全程監護等全流程管控措施。試驗過程中,團隊成員嚴格按照規范流程開展調試作業,精準把控每一組試驗數據,高效推進各項檢測任務落地,各項技術參數均符合國家及行業相關標準,試驗結果一次性全部達標。
此次試驗的圓滿完成,為西十、西康高鐵后續的全線送電和后續試運行提供了堅實的供電保障,同時也按下了兩條高鐵線路按期接入和西安東站開通運營的加速鍵。
